В Сургуте почти 50% жилого фонда готово к отопительному сезону
Важным этапом подготовки к осенне-зимнему периоду является модернизация оборудования на источниках тепловой энергии. Работы на котельных выполнены на 74%. В частности, на котельной №5 завершается ремонт третьего и четвёртого котлов. Она обеспечивает теплом 38 жилых домов в посёлке Дорожный и школу №22.

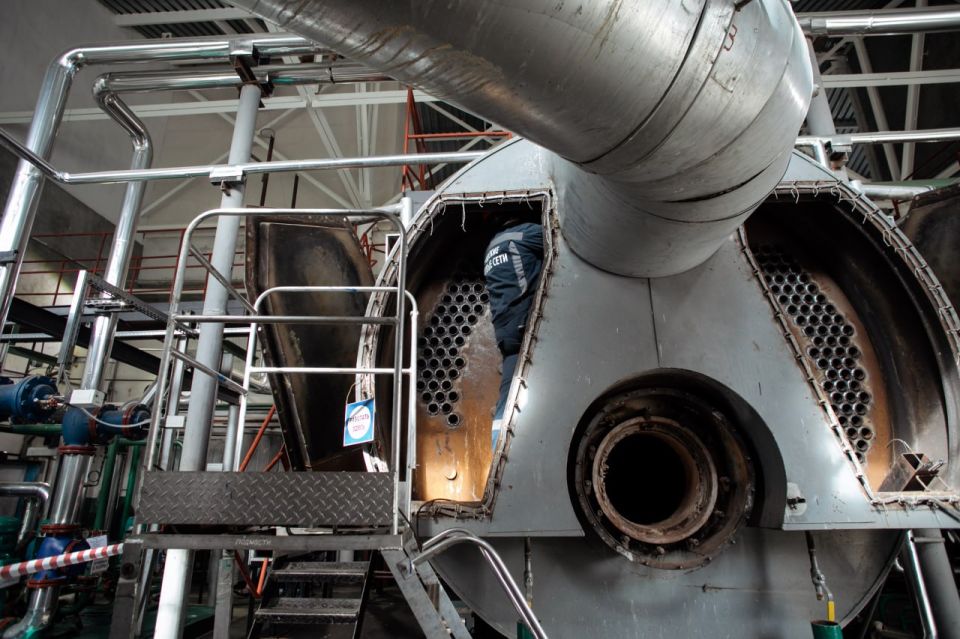

Специалисты «Городских тепловых сетей» выполняют ремонт котельной №5 собственными силами, используя отечественные материалы. После завершения обновления котлы пройдут обязательные гидравлические испытания и будут введены в эксплуатацию в соответствии с техническими нормами.

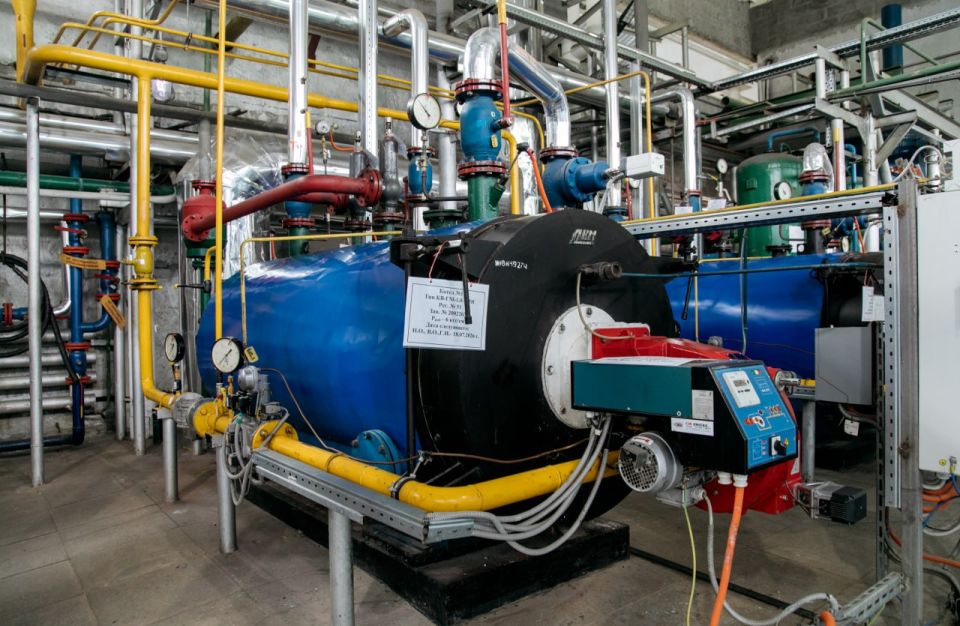

Всего в эксплуатации 23 котельные, 17 из них полностью готовы к отопительному сезону.
Все работы на тепловых сетях, котельных установках и тепловых пунктах планируют завершить до конца августа. К середине октября восстановят благоустройство территорий, нарушенное во время проведения земляных работ.
Ремонтная кампания идёт в соответствии с графиком. Это позволит обеспечить бесперебойную подачу тепла в отопительный период.
